Ferdinand Garden


A XIII. kerület központi részén, 223 lakásos társasház kivitelezését a T-Trans Főép Kft végzi.

Az építkezésen beépítésre kerül : 10.000 m3 beton,

több mint 2.000 tonna betonacél

és 30.000 m2 tégla.

Aktuális munkálatok az építkezésünkön: 2024


A projekt bemutatása

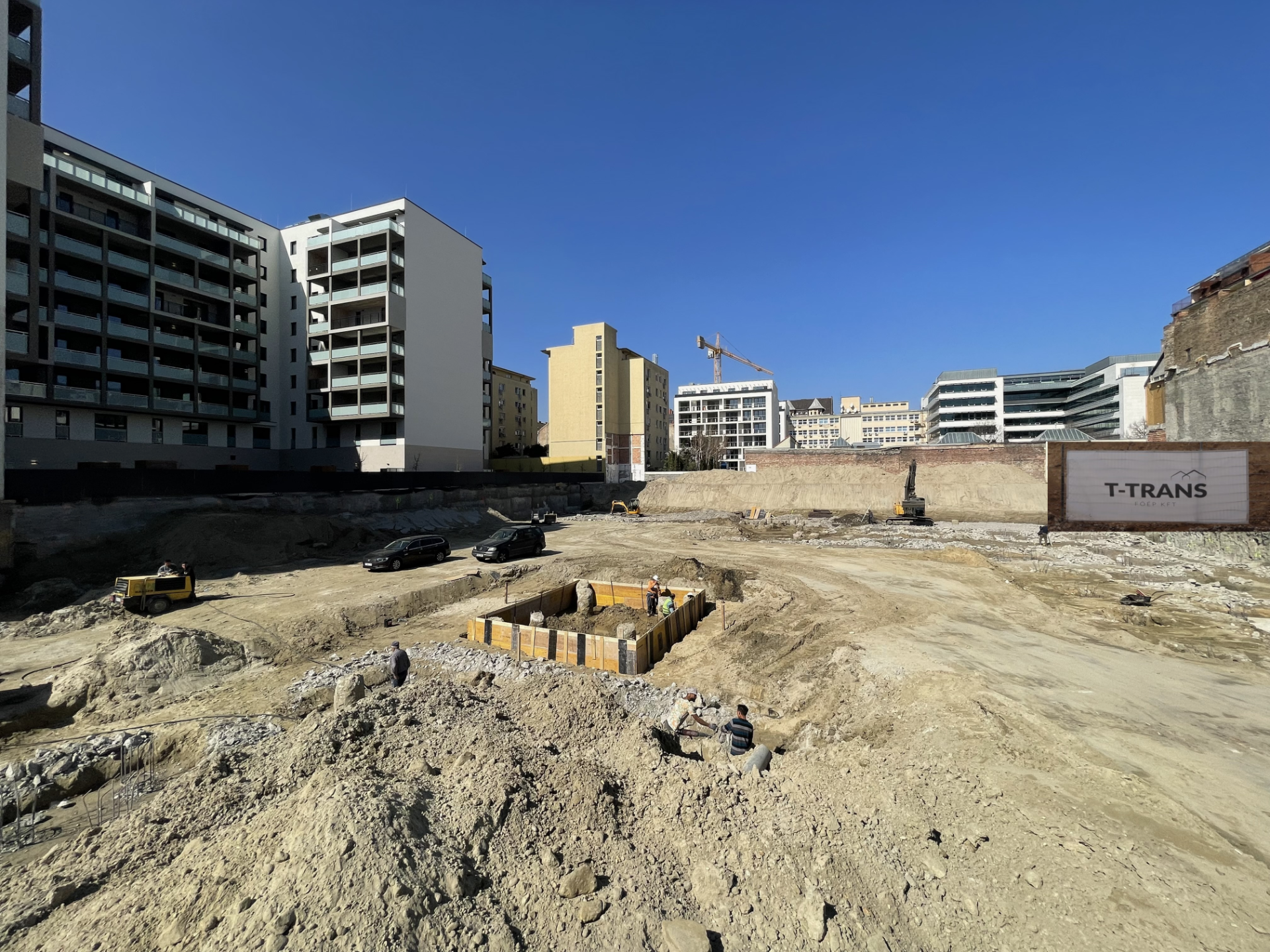

Az építkezés kezdete
Az építkezés kezdete

A projekt teljes befejezéséig a munka folyamán számos kihívás merül fel, ilyenek az időjárás kiszámíthatatlan olykor szélsőséges változásai vagy a logisztikai nehézségek és egyéb külső befolyásoló tényezők. Azonban a szakképzett csapatunk mindig felkészült és rugalmas, hogy a felmerülő kihívásokat hatékonyan és határidőt tartva kezeljék.

A Ferdinand társasház magas minőségű anyagokból épül, amelyek garantálják az épület hosszú élettartamát és energiahatékonyságát. A kivitelezés során a T-Trans Főép Kft figyelembe vette a legkorszerűbb technológiákat és a legújabb építési szabványokat.

Az Ferdinand Garden Társasház projekt eddigi tapasztalatai alapján elmondhatjuk, hogy a T-Trans Főép Kft elkötelezett a minőség, a biztonság és a hatékonyság iránt.

Várható végeredmény
Várható végeredmény

Befejezett munkálatok: 2023

2023 Q1


  • Alaplemez utolsó szakasza elkészült.
  • A pince feletti födém kialakítása befejeződött.
  • Az első emelet feletti födém zsaluzása és vas szerelése folyamatosan zajlik az építkezésen.
  • A szomszédos épülettel kapcsolatos szerkezetek előkészítése folyamatos.

2023 Q2.

  • A 2.-3.-emelet kialakítása és a 3.emelet feletti födém zsaluzása és vas szerelése folyamatosan zajlik az építkezésen.

2023 Q3

  • Az építkezésen burkolási munkálatok folyamatosan zajlanak a 2.-3. emeletig, egyidejűleg a nyílászárók beszerelésével.
  • A 7. emelet feletti födém kivitelezése is befejeződött és hamarosan a 8. emelet lezárásával érjük el a szerkezetkész állapotot.

2023 Q4

  • 2023 év vége fele közeledve elértük a szerkezetkész állapotot. Amely rendkívül fontos mérföldkő mind számunkra, mind pedig az ügyfelünk számára. Hálánkat és elismerésünket -minden kollégánknak-, aki részt vettek a projektben, a régi tradíciókat megtartva, bokrétaünnepséggel fejeztük ki.

2024 Q1

  • Belső udvari homlokzat hőszigetelése
  • Belső udvari zöldtető rétegrend építése
  • Földszinti födém alsó hőszigetelése
  • Földszinti üzlethelyiség esztrich betonozása
  • Az 1-2. emeleten fürdőkádak beépítésre kerültek, kád előtétfalak építése, burkolása folyamatban
  • 1-2. emeleten lakások elektromos, gépészeti alapszerelése már kész, glettelés is kész és a burkolást is befejeztük.
  • 1-3. emeleten bejárati ajtó vaktokok beépítésre kerültek.
  • 3.emeleten lakások burkolása folyamatban van
  • 3.emeleten lakások glettelése szintén folyamatban
  • 4.emeleten vakolás is folyamatban
  • 4.emeleten gipszkarton előtétfalat építése
  • 3-4-5. emeleten lakások elektromos alapszerelése folyamatban
  • 5-6-7. emeleten lakások gépészeti alapszerelése folyamatban
  • Tetőn attikafalak fedése folyamatban
